Project kickoff checklist template – model copy/paste

Project kickoff checklist template – model copy paste checklist pre kickoff meeting follow up
Project kickoff checklist template – model copy paste checklist pre kickoff meeting follow up
Motociclist pe dune de nisip

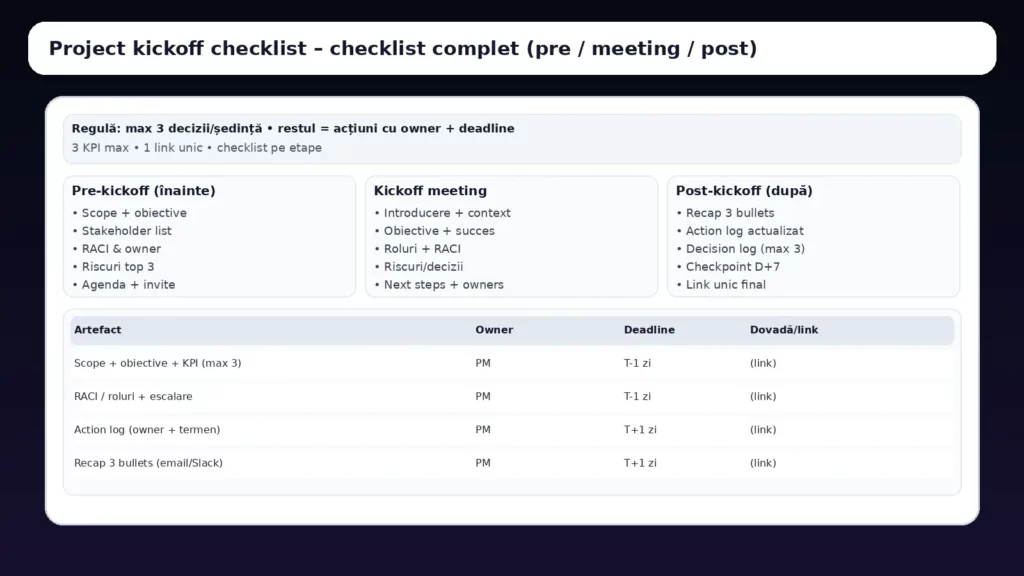

Checklist complet pentru kickoff (înainte/în timpul/după): scope, succes (3 KPI max), roluri RACI, riscuri, decizii (max 3) și follow-up cu action log.

Project kickoff checklist template este modelul copy/paste pe care îl folosești ca să pornești un proiect fără “ceață”: clarifică scope-ul, obiectivele, criteriile de succes, rolurile (cine decide / cine execută), riscurile inițiale și modul de lucru. Un project kickoff checklist template bun nu e doar o agendă de ședință: include pregătirea pre-kickoff (documente + accesuri), structura întâlnirii (max 45–60 min) și follow-up-ul imediat (recap, action log, checkpoint-uri). Dacă vrei rezultat rapid: păstrează 3 KPI max și regula max 3 decizii/ședință (restul devin acțiuni cu owner + termen). Template-ul de mai jos se leagă direct de project charter template și action log template, ca să nu rămână nimic “doar spus”.

Start rapid (azi / 48h / 7 zile)

  • Azi (30–45 min): completezi secțiunile „Scope”, „Succes (3 KPI max)”, „RACI” și „Riscuri top 3”. Creezi un singur link cu toate resursele (single source of truth).
  • În 48h: trimiți invitația + agenda, atașezi linkurile cheie și setezi regulile: max 3 decizii/ședință, restul în action log.
  • În 7 zile: ții checkpoint-ul D+7 (15 min) și închizi bucla: acțiuni, decizii, riscuri, blocaje.

Hub-uri utile (interlinking)

Cuprins

Project kickoff checklist template: ce rezolvă

Un kickoff prost nu “strică o ședință” — strică săptămâni. Cele mai scumpe probleme apar din lucruri mici, nespuse: scop diferit în mintea fiecăruia, roluri neclare, criterii de succes vagi, lipsă de accesuri și dependențe ignorate. Template-ul de față rezolvă fix asta: aduce proiectul într-o formă executabilă înainte să pornești. În loc să inventezi de fiecare dată agenda și follow-up-ul, folosești aceleași 3 etape: pre-kickoff (pregătire), kickoff meeting (aliniere), post-kickoff (închidere buclă). Practic, transformi “pornirea proiectului” într-un proces repetabil.

Regulă (snippet-friendly): max 3 decizii/ședință. Dacă ai mai multe, nu ai decizii — ai brainstorming. Deciziile intră în decision log template, acțiunile intră în action log template.

Tabel: checklist pe etape (pre / meeting / post)

Folosește tabelul ca “control panel”. Dacă nu bifezi etapa 1, etapa 2 devine discuție lungă. Dacă sari etapa 3, proiectul pornește fără ownership real.

EtapăCe verifici (max 6)OwnerOutput/dovadă
Pre-kickoff (T-1 zi)scope clar, obiective, succes (3 KPI max), RACI, riscuri top 3, link unicPMcharter + brief
Kickoff meeting (45–60 min)context, ce livrăm, ce nu livrăm, roluri, riscuri, next stepsPM + sponsoragenda + decizii
Post-kickoff (T+1 zi)recap 3 bullets, acțiuni cu owner+termen, decizii max 3, checkpoint D+7PMaction log + decision log
Project kickoff checklist template – checklist pe etape pre kickoff meeting post recap action log decision log
Project kickoff checklist template – checklist pe etape pre kickoff meeting post recap action log decision log

Mini-ghid: pregătire corectă în 45–60 min

  1. Scope (10 min): scrie în 3 rânduri ce livrezi și în 3 rânduri ce NU livrezi (anti-scope creep).
  2. Succes (5 min): definește 3 KPI max (ex.: timp livrare, calitate, adopție).
  3. RACI (10 min): cine e Responsible, cine Approves, cine Consulted, cine Informed (folosește Fișa postului + RACI ca reper).
  4. Riscuri (10 min): top 3 riscuri + mitigare + owner (ține-le în RAID log template).
  5. Plan de lucru (5–10 min): cum urmăriți progresul (tracker), cum decideți, cum escaladați.
  6. Invite + agenda (5 min): trimite agenda și linkul unic cu resursele.

Template: project kickoff checklist template (copy/paste)

Lipește template-ul în Notion/Confluence/Google Docs. E intenționat “1 pagină + anexă”, ca să fie folosit, nu admirat.

PROJECT KICKOFF CHECKLIST TEMPLATE – model copy/paste

0) Date de bază
- Proiect:
- Sponsor:
- PM / Owner:
- Echipa (nume/rol):
- Data kickoff:
- Link unic (single source of truth):

1) Context (max 6 rânduri)
- De ce facem proiectul acum:
- Ce problemă rezolvă:
- Ce se schimbă pentru utilizatori/echipă:

2) Scope (clar, scurt)
- Livrăm (top 5):
- NU livrăm (top 5) – explicit:
- Dependențe critice (max 3):

3) Succes (3 KPI max)
- KPI 1:
- KPI 2:
- KPI 3:
- Cum măsurăm / unde vedem:

4) Roluri & decizii (RACI simplu)
- Responsible (execută):
- Approves (decide):
- Consulted:
- Informed:
Regulă: max 3 decizii/ședință.

5) Riscuri & issues (top 3 + top 3)
- Riscuri: impact / probabilitate / owner / mitigare / deadline
- Issues: status / owner / soluție / deadline

6) Mod de lucru
- Cum urmărim progresul (tracker):
- Ritm ședințe (max 25 min): daily/weekly?
- Canale comunicare:
- Escaladare: când / la cine / în cât timp

7) Kickoff meeting (45–60 min) – agendă
- 5’ Context + scop
- 10’ Scope (livrăm / nu livrăm) + dependențe
- 10’ Succes (3 KPI max)
- 10’ Roluri (RACI) + reguli de decizie
- 10’ Riscuri/Issues + mitigări
- 10’ Next steps: acțiuni, deadline, checkpoint D+7

8) Post-kickoff (T+1 zi) – follow-up obligatoriu
- Recap în 3 bullets (mai jos)
- Action log complet (owner + termen + DoD)
- Decision log (max 3 decizii)
- Checkpoint D+7 setat în calendar

RECAPP – 3 BULLETS (copy/paste)
1) Ce facem: ____ (scope)
2) Cum știm că reușim: ____ (3 KPI max)
3) Ce urmează: ____ (top 3 acțiuni + owner + termen)

Template rapid: email / Slack după kickoff (copy/paste)

KICKOFF CONFIRMED – recap (3 bullets)

1) Scope: [1 rând – livrăm] / Nu livrăm: [1 rând]
2) Succes (3 KPI max): [KPI1], [KPI2], [KPI3]
3) Next steps: [3 acțiuni] cu owner + termen (link action log)

Link unic: [single source of truth]
Checkpoint: D+7 la data ____

Checklist complet (înainte / în timpul / după)

Înainte (pre-kickoff) – T-1 zi

  • Scope scris: “livrăm / nu livrăm”.
  • 3 KPI max + cum se măsoară.
  • RACI completat (Responsible/Approves/Consulted/Informed).
  • Top 3 riscuri + owner + mitigare.
  • Link unic cu documente (charter/brief/plan/tracker).
  • Agenda trimisă + participanți corecți (decidenții sunt invitați).

În timpul kickoff-ului (45–60 min)

  • Clarifici ce e în scope și ce e în afara scope-ului (fără ambiguități).
  • Confirmi “Succes = 3 KPI max”.
  • Confirmi roluri și owneri (RACI simplu).
  • Identifici top 3 riscuri și ce faceți concret (mitigare).
  • Ții max 3 decizii și le notezi în decision log.
  • Transformi restul în acțiuni cu owner+termen (action log).

După (post-kickoff) – T+1 zi

  • Trimiți recap-ul în 3 bullets (email/Slack) + link unic.
  • Action log complet (owner, termen, Definition of Done).
  • Decision log complet (doar deciziile, max 3).
  • Setezi checkpoint-ul D+7 (15 min) și îl tratezi ca obligatoriu.

Greșeli frecvente (și cum le eviți)

  • Kickoff fără pre-kickoff: ședința devine “colectare de informații”. Fix: completezi template-ul înainte.
  • Succes vag (“să iasă bine”): nimeni nu știe ce urmărește. Fix: 3 KPI max.
  • Roluri neclare: “toți facem” = nimeni nu face. Fix: RACI simplu.
  • Prea multe decizii: semn că proiectul nu e pregătit. Fix: max 3 decizii/ședință.
  • Fără follow-up: kickoff-ul “se evaporă”. Fix: recap + action log + checkpoint D+7.
  • Fără log-uri: discuțiile se repetă. Fix: decision log + action log + RAID.

Plan 7-30-90

  • 7 zile: acțiunile inițiale sunt închise, riscurile sunt “în control”, tracker-ul e actualizat.
  • 30 zile: ritmul de lucru e stabil (ședințe, raportare), KPI-urile sunt vizibile, dependențele sunt clarificate.
  • 90 zile: proiectul funcționează ca sistem: log-uri, ownership, decizii puține, execuție predictibilă.

Resurse rapide

FAQ – Întrebări frecvente

Ce este un project kickoff checklist template?

Este o listă de verificare structurată (pre / meeting / post) care te ajută să pornești proiectul cu scope, succes, roluri, riscuri și follow-up clar.

De ce “3 KPI max” la kickoff?

Pentru că la început ai nevoie de direcție, nu de “dashboard-uri infinite”. 3 KPI max înseamnă focus și aliniere, apoi rafinezi pe parcurs.

De ce regula “max 3 decizii/ședință”?

Pentru că peste 3 decizii, ședința devine brainstorming. Restul trebuie convertit în acțiuni executabile, cu owner și termen, în action log.

Ce fac dacă stakeholderii vor “să discutăm tot” la kickoff?

Le dai cadrul: scope, succes, roluri, riscuri, next steps. Tot ce e detaliu intră ca acțiune în action log, nu ca discuție fără owner.

Cum ar folosi Constantin Paraschiv project kickoff checklist template ca să țină echipa în execuție?

Ar fixa 3 KPI max, ar impune max 3 decizii/ședință și ar cere recap în 3 bullets + action log a doua zi. Profil: Constantin Paraschiv.

Cum îl folosește Cristina ca să transforme kickoff-ul într-un sistem repetabil?

Standardizează template-ul ca “obligatoriu”, păstrează log-urile (decizii/acțiuni/riscuri) și rulează checkpoint-ul D+7 ca parte din proces, nu ca opțiune.

Autor / Editor / Actualizat la

Autor: Redacția Permis de Antreprenor
Editor: Cristina
Actualizat la: 11 ianuarie 2026

Surse (stabile)

cristina paraschiv

Cristina Paraschiv

Cristina Paraschiv
Co-Founder / Partner at BiziLive.tv Our mission is to support businesses, NGOs, start-up businesses and individual personal development through authentic programmes and broadcasts that promote: Partnership, Honesty, Innovation, Excellence and Education. Got any news tips? Drop me an email at cristina@bizilive.tv

Vezi toate articolele

Adaugă un comentariu

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

Publicitate
